Vista aérea de la losa de una cancha a medio vaciar, con operarios extendiendo el concreto y un camión bomba al lado

Antes de que llegue la cancha

Obra civil de una cancha de pádel: la losa que hay que dejar lista

La obra civil es la causa más común de que una cancha se entregue tarde. Ésta es la prescripción completa de Kubo, con medidas, para que su constructor pueda cotizar y ejecutar sin llamar a preguntar. Hay dos casos: terreno sin construir, o piso que ya existe.

Por qué esto decide el plazo

Una cancha Kubo se entrega instalada en 35 a 40 días hábiles desde la firma del contrato, siempre que la obra civil esté lista. La losa necesita además 7 días de curado y 28 días antes de perforar los anclajes: ese calendario es del concreto y no se acelera. Si la losa se empieza el mismo día de la firma, el plazo real es el del concreto, no el nuestro.

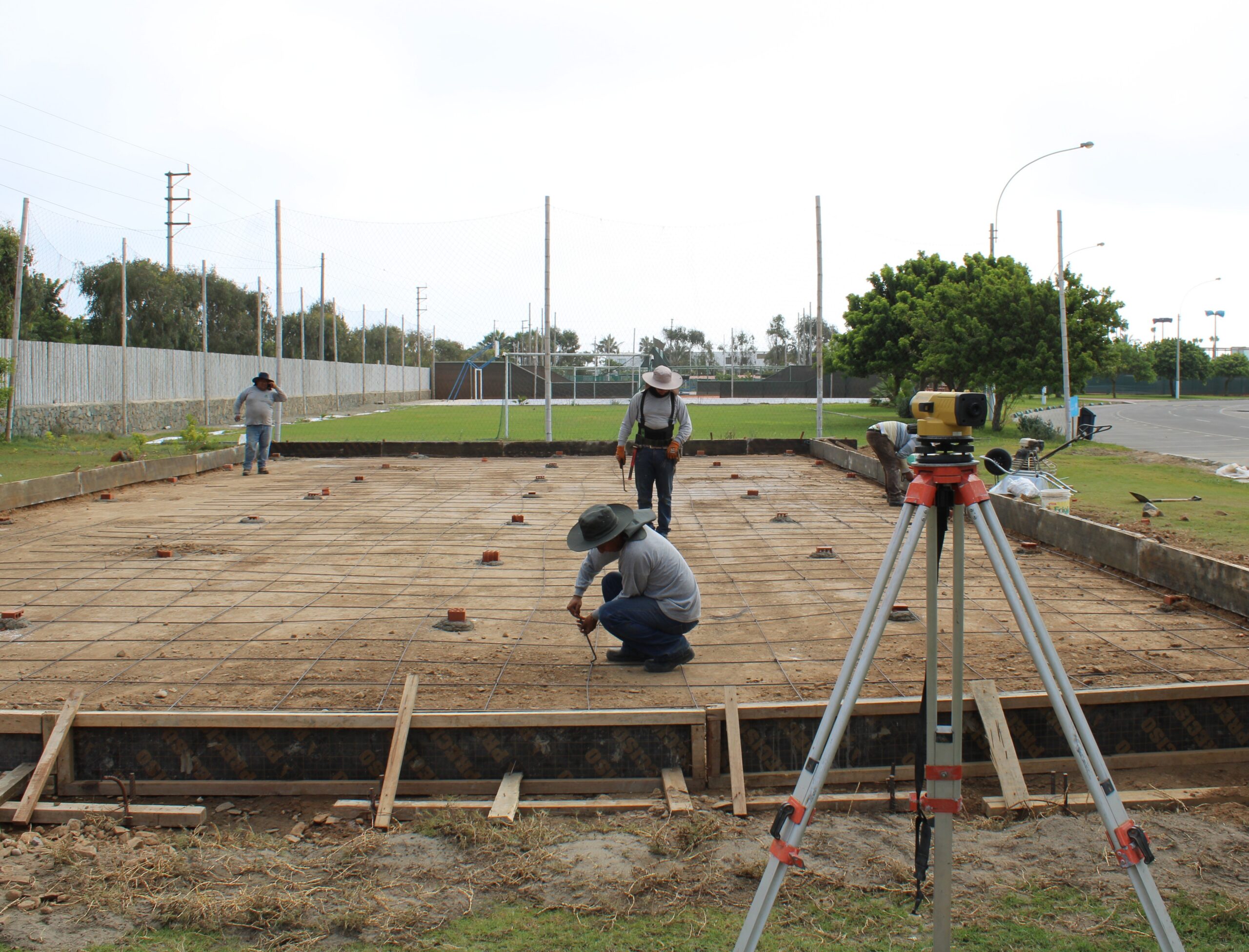

Losa de una cancha con la malla de acero tendida, el encofrado de madera y los pernos de anclaje marcados
Losa armada, antes del vaciado. Malla tendida, encofrado perimetral y pernos de anclaje replanteados.

Caso 1 · Losa nueva sobre terreno

Es el caso normal: un terreno sin construir. Se hace de abajo arriba, y cada capa tiene su medida.

Caso 1 · Losa nueva sobre terreno. Fuente: Kubo, septiembre de 2026.
Qué Especificación
Terreno natural Bien compactado, con densidad seca por encima del 95 % del Proctor. Materia orgánica por debajo del 1 %, sales solubles por debajo del 2 % y tamaño máximo de partícula de 100 mm. No se construye sobre terreno expansivo.
Base de afirmado Mínimo 25 cm de grava de 20 a 40 mm, compactada y con la misma pendiente de 0,8 %.
Cimentación corrida perimetral 30 cm de alto por 40 cm de ancho, en concreto de 250 kg/cm², con zuncho de 25 × 25 cm (mínimo 20 × 20), 4 barras de Ø8 a Ø10 mm y estribos de Ø6 mm cada 25 cm.
Losa 15 cm de espesor, concreto de 250 kg/cm², malla electrosoldada de Ø4 mm cada 20 cm y pendiente de 0,8 %.
Armadura La malla de la losa se ata a la del zuncho perimetral con alambre de acero.
Medida 11,00 × 21,00 m para una cancha de 10 × 20 m: 0,50 m de margen alrededor. El mínimo admisible es 0,40 m.

Caso 2 · Sobrelosa sobre una losa existente

Es el caso de una cancha, un patio o un estacionamiento que ya tiene piso. No se demuele: se pica y se construye encima, pegado.

Caso 2 · Sobrelosa sobre una losa existente. Fuente: Kubo, septiembre de 2026.
Qué Especificación
Medida 11,00 × 21,00 m, 231 m², con 0,50 m de margen alrededor de la cancha.
Espesor 10 cm constantes.
Concreto f'c de 250 kg/cm².
Refuerzo Malla electrosoldada de Ø6 mm cada 20 cm, con 30 mm de recubrimiento por arriba.
Preparación Picado de 10 cm de la losa existente, superficie rugosa y puente de adherencia epóxico: la sobrelosa va pegada, no flotante.
Pendiente 0,5 % a dos aguas desde el eje hacia los fondos: 10,50 m de recorrido y 5,3 cm de caída a cada lado.
Picado variable De 10,0 cm en el eje a 15,3 cm en los fondos. El espesor de la sobrelosa es constante; lo que varía es cuánto se pica.

Lo que se mide en obra

Estas ocho cosas se comprueban con instrumento antes de que llegue la estructura, y son las que deciden si la cancha se monta o se espera.

Lo que se mide en obra. Fuente: Kubo, septiembre de 2026.
Qué Especificación
Planitud 3 mm bajo regla de 3 m, medida en las dos direcciones.
Recubrimiento de la malla 30 mm por arriba.
Corte de juntas A un tercio del espesor: 35 mm en losa de 10 cm y 50 mm en losa de 15 cm. Ancho de 4 a 6 mm, con sellado elástico.
Momento del corte Entre 6 y 18 horas después del vaciado.
Paños Como mucho 30 veces el espesor: en 10 cm, paños de 2,75 × 3,00 m.
Junta perimetral 10 mm de poliestireno expandido en todo el canto, en el caso de losa nueva.
Curado Húmedo, 7 días como mínimo.
Textura Rugosa, regular y uniforme, sin pulir. Un pulido no agarra el césped y un acabado irregular se marca a través de él.

Anclajes y ductos de iluminación

Son las dos cosas que no se arreglan después: si un anclaje cae sobre una junta o un ducto no está vaciado, se pica la losa.

Anclajes y ductos de iluminación. Fuente: Kubo, septiembre de 2026.
Qué Especificación
Perno M12 × 140 mm, con unos 115 mm de empotramiento útil.
Posición Cada 2,00 m en todo el perímetro de la cancha: 30 puntos.
Perforación A los 28 días del vaciado, nunca antes. No se dejan pernos embebidos en el concreto.
Distancia a las juntas Ningún corte de junta pasa a menos de 30 cm de un anclaje.
Ductos de iluminación Cuatro tubos corrugados de Ø40 mm, uno por mástil, vaciados con el cable ya dentro y sobresaliendo 1,50 m.
Posición de los ductos A 4,015 m y 15,985 m de cada fondo, y a 0,35 m del borde de la losa. Quedan a unos 5 cm del anclaje más cercano: hay que saber dónde están antes de perforar.
Tubería Ø40 mm uniendo los cuatro ductos con la caja de registro. En losa de 10 cm va en roza de 6 × 6 cm sobre la losa existente, porque dentro no cabe sin comerse el recubrimiento.

Los tres errores que más veces obligan a picar

¿Quién hace la obra civil?

Lo normal es que la ejecute el constructor del cliente: la losa, los desagües y la acometida eléctrica son partidas de obra. Kubo entrega esta prescripción y el plano acotado del proyecto, y revisa la losa antes de llevar la estructura.

Kubo también puede encargarse de todo, si se cotiza: losa, desagües, acometida eléctrica y cancha, con un solo responsable y un solo calendario. Es lo que suele convenir a quien no quiere coordinar dos empresas ni arbitrar entre ellas si algo no encaja. Dígalo al pedir la cotización y se incluye esa parte.

Lo que no hacemos, en ninguno de los dos casos, es dar por buena una losa que no hemos medido: si la planitud o la pendiente están fuera, la cancha se monta con ellas dentro y eso no se arregla después.

Los modelos, los perfiles y las garantías están en la página de canchas de pádel, y qué se fabrica en el país y qué se importa, en fabricación en Perú.
